無錫煙囪拆除-指揮煙筒拆除現場施工必備
發布日期:2020-06-12 人氣:887 欄目:新聞中心
無錫煙囪拆除-指揮煙筒拆除現場施工必備!
現場指揮煙筒拆除必須首先掌握施工概況及人員配備、技術要領、作業方式等必備條件:
一、煙筒工程施工概況:
該工程為煙囪拆除工程,該煙囪高50米,約200m3,筒身為磚混結構。根據現場布局,筒身面:北向外6米,有公路及行人:東8米有廠區建筑物,西:車庫南10米,有廠內主行車道。因此需要進行人工拆除。
二、煙筒拆除施工技術:
1、施工主要工序:
拆除之前相關準備→搭腳手架→安全防護→煙筒人工簡體拆除→清場、運輸
2、施工主要內容:
高度為50米、200m3煙囪拆除,不拆基礎。在拆塔前,先將地面以塔身為中心向外8米,用鋼管腳手架搭好,在鋼管腳手架的外邊從上到下圍好安全網,在從上到下圍上防護網使風鎬打下的砼塊不得飛出安全網外(圍的密密實實,正如用罩子罩在煙囪上般),從而保護行人安全。在防護網上要掛上明顯的交通標示,夜間要掛上紅燈。
三、煙筒拆除各項技術措施:
1、煙囪周邊全部搭設安全網,拆下的小塊不得超過25cm×25cm左右。

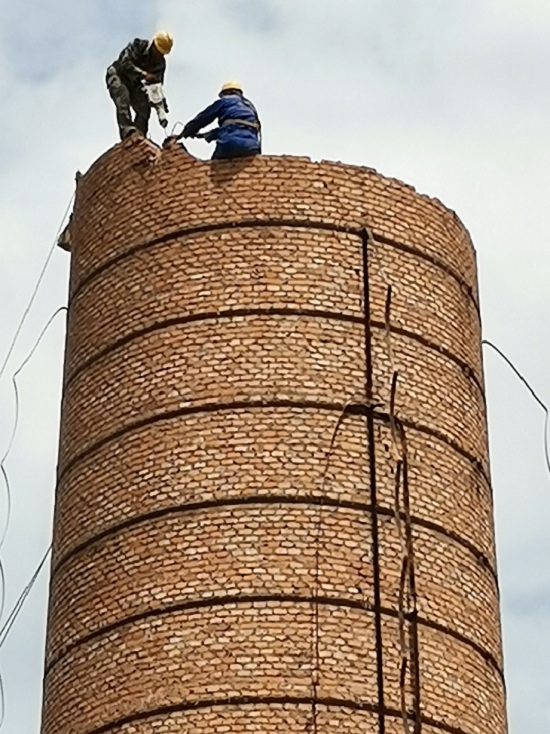

2、煙囪上部倒錐:用空壓機打成小塊,在用氧氣割掉鋼筋。
3、煙囪筒壁:在筒身內部達設腳手架,施工人員在腳手架上作業,用空壓機打成小塊,在用氧氣割掉鋼筋。
4、下料:在煙囪內壁下料。
5、作業人員全部系雙保險扣,定向監驗施工。
6、在甲方項目經理指導下,對單位工程所劃分的作業區段管理工作負責。
7、對單位工程的質量檢查、安全、進度負責至各作業組。
8、參加施工階段的安全、質量檢查工作。
四、煙筒拆除工期保證措施:
1、根據此工程的實際情況制定目標,分段分工進行實施,把握施工進度和施工程序,科學安排;合理組織,在保證工程安全的前提下,提高工程的作業力度。
2、按照工程具體章程規范循序進行施工,在制度施工計劃的進度上要抓好主要關鍵工序,將進度和計劃層層落實,并具體到每個施工人員,使之拆之不扣,確保工程進展順利和確保整體工程計劃的如期在30個晴天結束。
- 2025-07-21長沙煙囪拆除公司——安全理念的內涵與重要性
- 2025-07-14大理煙囪拆除公司:專業技術,拆除行業的基石
- 2025-07-07阜陽煙囪拆除公司:綠色拆除,安全無憂的環保承諾
- 2025-07-07湖南煙囪拆除公司:安全為先,綠色拆除,共創雙贏
- 2025-06-30黃石煙囪拆除公司——環保先鋒,助力城市更新
- 2025-06-30河北煙囪拆除公司:安全高效解決高空拆除難題
